Porto Piauí realiza testes de novas subestações eletrocentro

Notícias | 11/03/2026
Porto Piauí realiza testes de novas subestações eletrocentro

A Companhia Porto Piauí avança, nesta semana, em uma etapa fundamental para a consolidação de sua infraestrutura com a realização do Teste de Aceitação em Fábrica das subestações tipo eletrocentro. Os testes começaram nesta segunda-feira (9) e se estendem pelas próximas semanas.

Esses equipamentos serão os responsáveis por fazer a distribuição da energia no complexo portuário de Luís Correia, garantindo a potência necessária para as operações que iniciam em 2026.

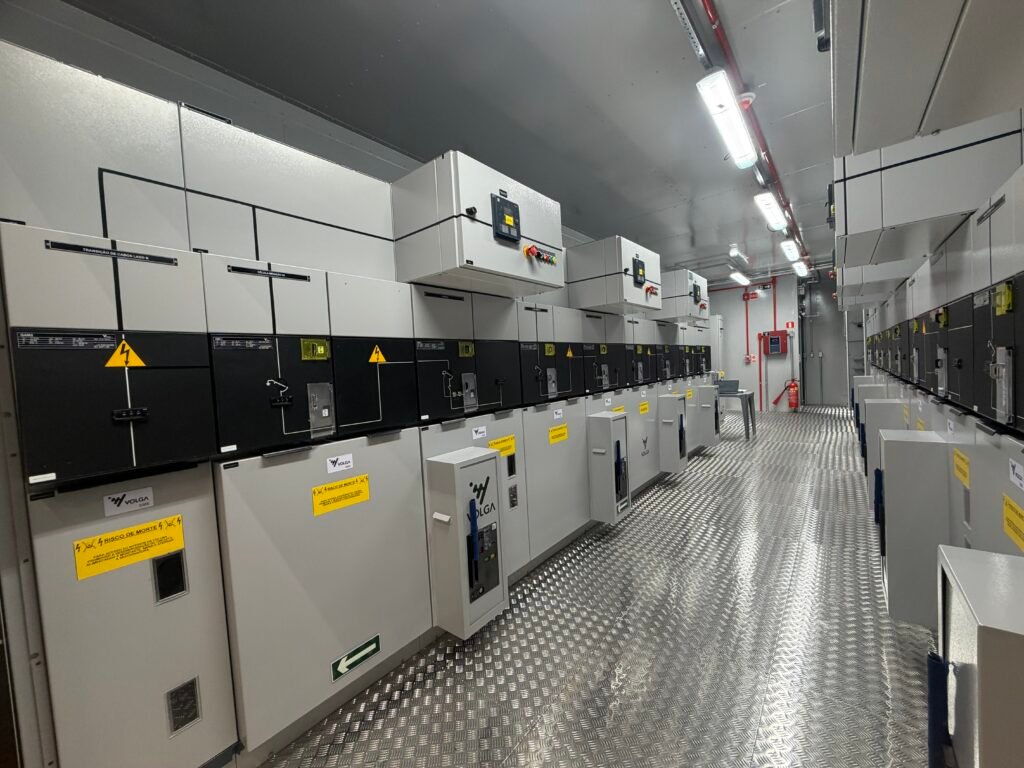

Os eletrocentros (E-house) são subestações modulares pré-fabricadas em aço que integram equipamentos, transformadores e sistemas de proteção e de climatização. Eles vão alimentar diversas as áreas do porto, desde a iluminação, sistemas de vigilância e energia dos escritórios até balanças de carga e as máquinas que operam cargas.

Teste de Aceitação de Fábrica

O Teste de Aceitação em Fábrica (TAF) é um procedimento indispensável que acontece antes da entrega oficial dos equipamentos. Durante essa fase, engenheiros acompanham a verificação completa de painéis, sistemas de proteção, controle e alimentação elétrica para validar o funcionamento e a segurança de cada sistema, assegurando que tudo esteja de acordo com as normas e os requisitos do projeto.

Os testes são realizados em Aparecida de Goiânia (GO), na sede da fabricante, a empresa especializada em engenharia elétrica Volga. Para viabilizar esse trabalho, a Companhia conta com o apoio da Grid Power Solutions, empresa que atua nos testes e também no processo de instalação das subestações.

Concluídos os testes na fábrica, os equipamentos serão transportados até o Porto Piauí, em Luís Correia, onde serão devidamente instalados e passarão por uma nova série de testes em campo. Por ser montado e testado ainda na fábrica, o método agiliza a instalação da subestação com segurança no Porto.

Essa sequência de procedimentos garante que a integração com a rede local seja feita com total confiabilidade antes do início das operações. Cada etapa concluída representa um avanço real na implantação do complexo, preparando o Porto Piauí para se consolidar como um motor de desenvolvimento para o estado.
